Amapá entra no 19º dia de apagão com expectativa da volta de 100% da energia
21 de novembro de 2020Geradores termoelétricos devem entrar em atividade neste sábado (21) para o restabelecimento total e provisório da eletricidade. Presidente da República cumprirá primeira agenda no Amapá após apagão na tarde de sábado

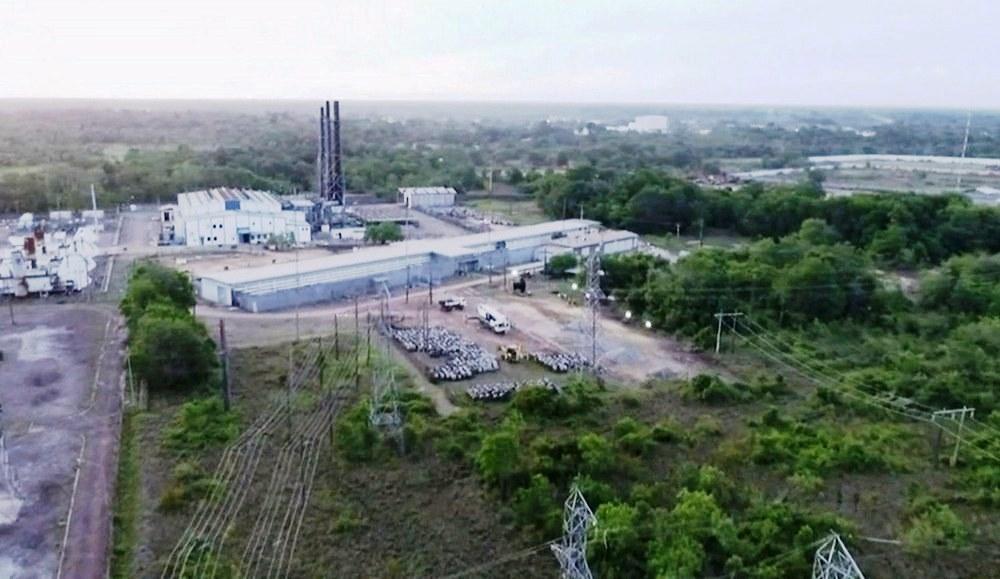

Antiga usina termoelétrica de Santana recebeu os geradores – Foto: Rede Amazônica/Reprodução
O Amapá chega neste sábado (21) ao 19º dia de crise energética em 13 das 16 cidades, entre elas a capital Macapá. Foi previsto para hoje o retorno de 100% da distribuição de eletricidade para esses municípios, com a ativação de 45 megawatts de energia proveniente de geradores termoelétricos contratados para suprir a necessidade de consumo. Também está prevista para a tarde deste sábado a primeira visita do presidente Jair Bolsonaro (sem partido) ao estado após os apagões.
O estado viveu dois blecautes totais, um no dia 3, que levou 4 dias para ter o fornecimento retomado mesmo que parcialmente, e outro na última terça-feira (17), que foi ajustado em cerca de 5 horas. Há investigações abertas em órgãos federais e estaduais para explicar as causas.
Nas últimas 3 semanas, o amapaense conviveu com parte do dia sem energia, já que foi estabelecido um sistema de rodízio e racionamento por regiões. Foi necessário manter novos hábitos em casa e no trabalho, até mesmo porque o cronograma nem sempre era cumprido.
Muitos moradores ficaram temerosos com a perda de eletrônicos com os desligamentos e retomadas da luz em horários fora do rodízio. Dormir também foi um privilégio.

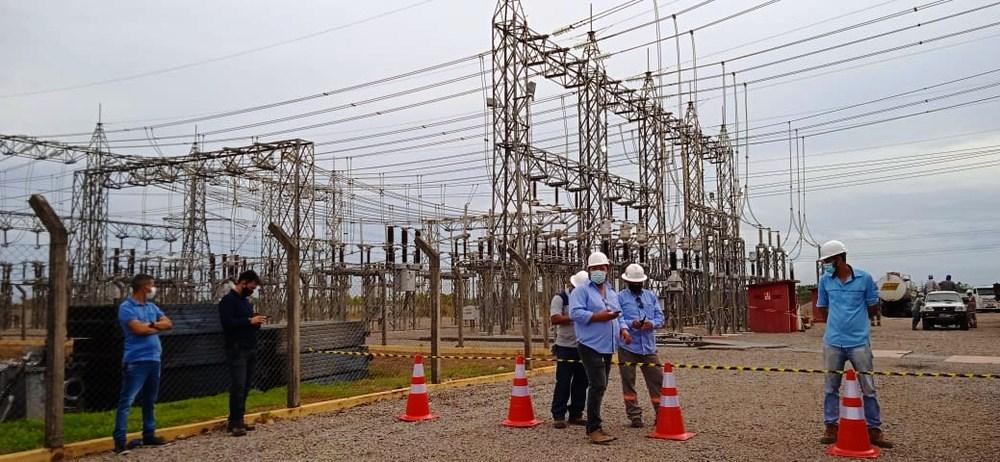

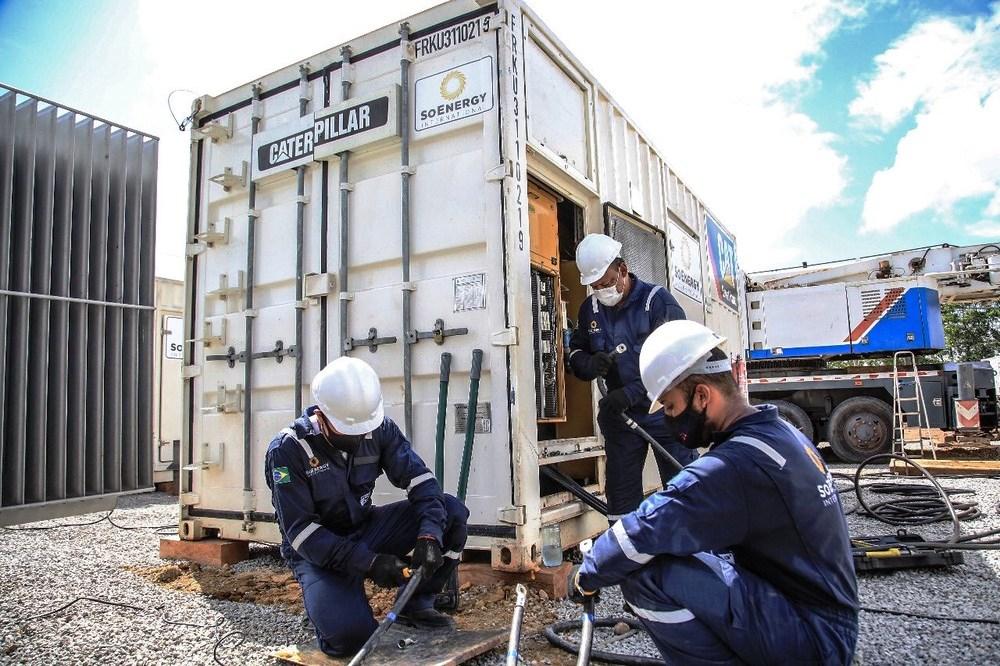

Num processo de instalação desde terça-feira (17), os 44 geradores movidos à combustível devem ter o início dos trabalhos acompanhado por Bolsonaro. O presidente deve visitar nesta tarde os locais de geração, em subestações da capital e do município de Santana.
Os equipamentos termoelétricos podem garantir o retorno total do serviço de forma gradual, que deve ser normalizado completamente na quinta-feira (26), segundo o ministro de Minas e Energia, Bento Albuquerque.
Montagem de gerador termoelétrico na Subestação Santa Rita, em Macapá – Foto: GEA/Divulgação
Sobre os geradores, o diretor-presidente da distribuidora de energia chamada Companhia de Eletricidade do Amapá (CEA), Marcos Pereira, não garantiu o restabelecimento de 100% de imediato do serviço. Para ele, isso dependerá do comportamento do consumidor.
"A gente tá falando aí de 45 megawatts acrescidos ao que a gente já tinha. Ele fica ali próximo do que seria necessário, só que, se a gente tiver o consumidor agindo de uma forma muito estressada, usando todos os seus aparelhos de ar-condicionado, usando outros equipamentos no mesmo horário de uma forma a utilizar um consumo muito grande dos seus equipamentos, a gente vai ter que ter um racionamento", falou, em entrevista na quinta-feira (19).
Inicialmente, o governo federal deu prazo de 10 dias para solucionar o problema, o que não aconteceu. Em seguida, a CEA prometeu acabar com o rodízio e retomar a distribuição completa em 26 de novembro.
Os geradores vão garantir o abastecimento até que mais dois transformadores da principal subestação do estado voltem a funcionar. E, depois, eles ficam de retaguarda, para evitar novos blecautes.
A CEA, que aguarda a ativação dos equipamentos para distribuir essa energia, adiantou que o rodízio será suspenso, mas ainda vão ocorrer interrupções em horários de pico: das 14h às 16h e de 22h até 1h30. O diretor-presidente chegou a pedir paciência, enquanto o problema é resolvido.
A Justiça Federal definiu que a Linhas de Macapá Transmissora de Energia (LMTE) – responsável pela Subestação Macapá, ligada ao Sistema Interligado Nacional (SIN) e que pegou fogo no dia 3 de novembro – tem até o dia 25 de novembro para realizar a "completa solução" do problema.
Subestação em Macapá onde aconteceu incêndio – Foto: Wesley Abreu/Rede Amazônica
Na Subestação Macapá, há somente um transformador funcionando. Para garantir energia para todo o estado é necessária a instalação de um segundo, que deve ser energizado até o dia 26 de novembro. E ainda, para operar com segurança de reserva de energia, o estado recebe um terceiro transformador enviado de Boa Vista, que deve chegar em dezembro.
O segundo equipamento, que estava em Laranjal do Jari, no Sul do estado, chegou em Macapá na quarta-feira (18), após uma grande operação para o transporte, já que ele pesa cerca de 200 toneladas. Foram mais de 30 horas de viagem de balsa.
Valedoitaúnas/Informações G1
